Construction d'une station essence
Dans le cadre de la construction d’une station essence, ARTELIA a confié à Géotec la mission d’étude géotechnique phase avant-projet (G2 AVP).

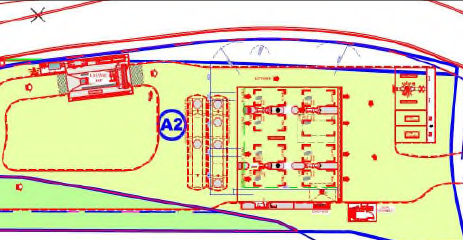

Le projet consiste à mettre en place deux réservoirs de 100 m3 enterrés, de voiries adaptées aux véhicules légers et lourds, un local technique et des aires d’entretiens pour voitures (lavage, aspirateur…).
Lors de nos investigations, nous avons rencontré la nappe à faible profondeur.
OUVRAGES GÉOTECHNIQUES CONCERNÉS
- Projet : réservoirs enterrés, local technique, autres structures et voiries lourdes.
- Terrassements : déblai de 4.00 à 4.50 m pour les cuves.
- Méthodologie de terrassement : à l’abri de soutènement de type palplanche.
- Fondations des ouvrages : radier porteur rigides pour les réservoirs, micropieux pour les bâtiments et autres structures.
- Mise hors d’eau en phase travaux : pompage provisoire et pointe filtrantes.
MISSIONS GEOTECHNIQUE
Mission d'étude géotechnique phase Avant-Projet (G2 AVP) :
- Investigations géotechniques comprenant : sondage pressiométrique, essais au pénétromètre statique, mise en place d’un piézomètre, essai de perméabilité de type Lefranc, analyse en laboratoire (GTR).
- Approche des principes généraux d’adaptation des ouvrages au terrain (fondation, voiries, mise hors d’eau…).
Colonne
Localisation : Notre Dame de Gravenchon (76)
Pays : France
Client : ARTELIA
Période : Juin 2019
Montant des prestations : 9,2 k€
