Moissy-Cramayel (77) / Prologis Park DC1

Texte
Colonne
Colonne

Prologis Park - DC1

LE PROJET

Réalisation d’un champ de sondes verticales de 10 000 mètres desservant un bâtiment logistique neuf de 100 000m2.

Dans le cadre du concept développé par la Sté Accenta d’une « chaufferie bas carbone », l’entreprise générale FLEXIM accompagnée par Accenta, concepteur, Seti, Moe, et Geotec Energie a imaginé et construit sur l’opération DC1 de Prologis une chaufferie visant à obtenir une performance environnementale optimale « zéro carbone ».
L’objectif est de décarboner le bâtiment en associant un contrôle commande basé sur l’intelligence artificielle avec un stockage de l’énergie.
Le système de chauffage pourra stocker la chaleur l’été pour la restituer l’hiver. Cette solution permet une diminution de l’empreinte carbone pouvant atteindre 90 %, ainsi qu’une diminution jusqu’à 60 % de la consommation énergétique des fonctions thermiques du bâtiment.
La consommation de chauffage est réduite de 60 %, elle passera ainsi de 75 % à seulement 14 % par rapport à une solution standard fonctionnant au gaz.

Geotec Energie possède un rôle important dans ce projet puisque 50 % des besoins du bâtiment seront produits par la PAC géothermique.
Livré à la fin de l’année 2021 à Monoprix, entreprise utilisatrice, cet entrepôt de 100 000 m2 devient le premier site au monde à bénéficier d’une certification « carbone neutre ».

LES MISSIONS RÉALISÉES

Réalisation d’un champ de 100 sondes géothermiques verticales à 100 mètres, compris raccordements horizontaux jusqu’au local chaufferie.

LES DÉFIS RELEVÉS

  • Hétérogénéité du sous-sol avec la présence :
    - de blocs de meulière lors de la phase de forage et l’ouverture des tranchées
    - de sable situé en moyenne à 95 mètres de profondeur
  • Plateforme de forage très étroite nécessitant une disposition des sondes en quinconce.
  • Intégration de vitrages sur les regards des collecteurs permettant une visualisation des équipements techniques pour une meilleure communication vis-à-vis des prospects de Prologis.
  • Délais courts s’inscrivant dans le planning du promoteur IDEX.
Colonne

Localisation : Moissy-Cramayel (77)
Client : Prologis
Entreprise générale : FLEXIM
MOE : Accenta et S.E.T.I.
Période de prestation Géotec Energie : 6 mois
Date de livraison du projet : Juin 2021
Montant global du projet : plus de 2 millions d’euros (HT)

Plateforme logistique Monoprix

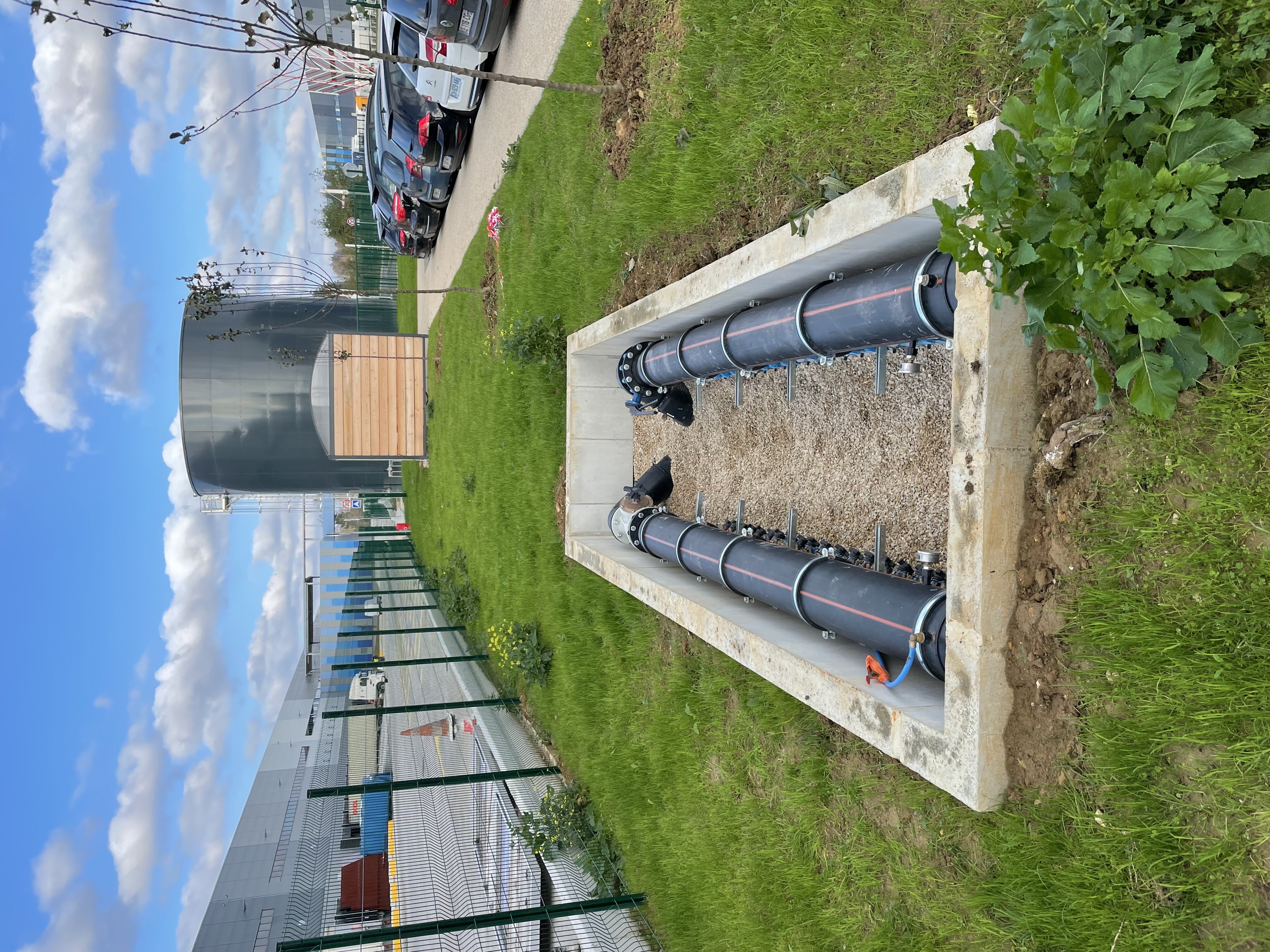

Collecteur géothermie

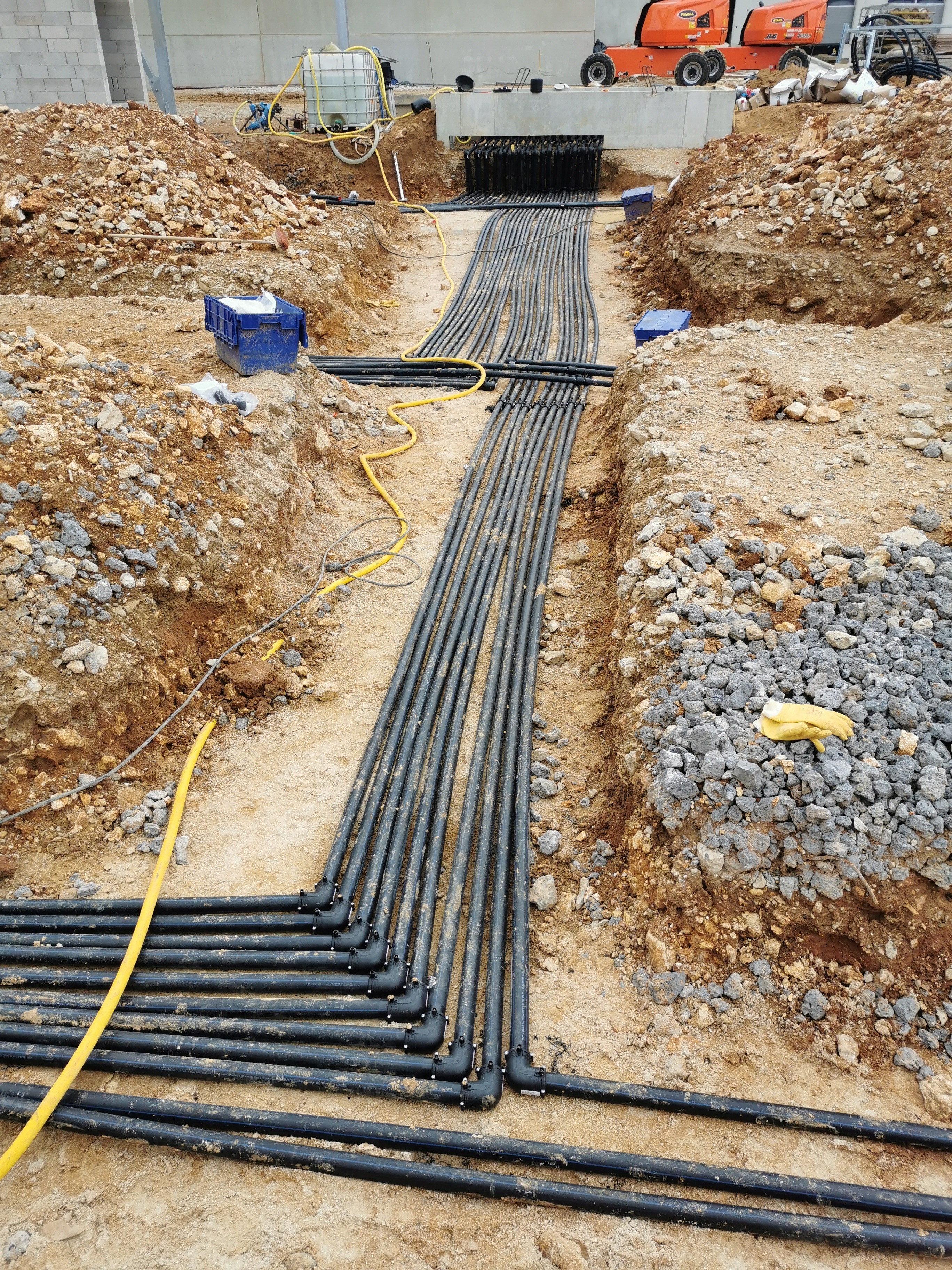

Phase de raccordement
